Снага костолачких термокапацитета у 2024. години појачана за нових 350 мегавата
Према речима Жељка Илића, директора за производњу енергије „ТЕ-КО Костолац“ снага костолачких термокапацитета у 2024. години појачана је за нових 350 мегавата, што представља најзначајнији догађај у костолачком огранку „Електропривреде Србије“ у деценијском периоду.

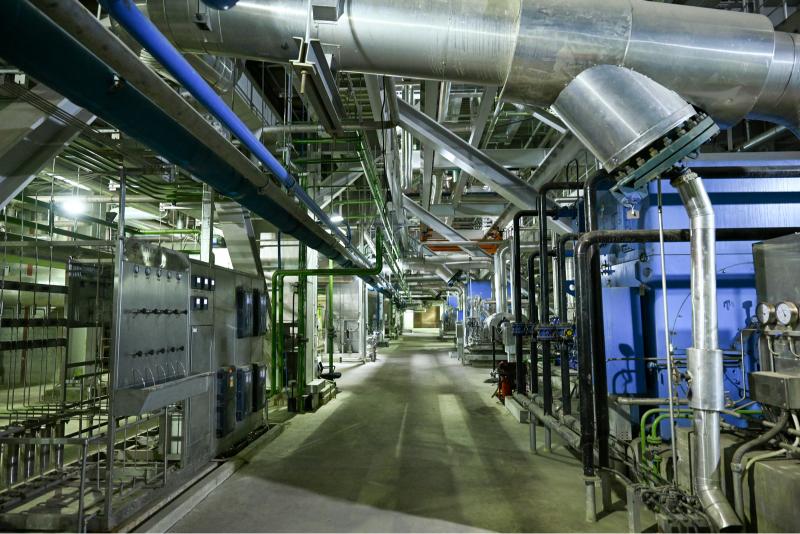

Он наглашава да је од краја 2024. године блок Б3 у сталном раду након примопредаје постројења од кинеског извођача.
– У питању је блок снаге 350 MW са наткритичним параметрима. Сертификат о преузимању потписан је 13. децембра. Након тога, са кинеским партнером уговорено је да се током три месеца, од јануара до марта, кроз оперативну подршку уради провера обучености наших запослених, и практично и теоријски – наводи Илић. – Овај уговор обухвата и заједничко руковање блоком у три фазе, након чега следи фаза самосталног управљања постројењима блока Б3 са ЕПС-овим радницима.
Говорећи о остварној производњи електричне енергије током прошле године у ТЕ „Костолац А“, Илић указује да ово постројења, такође ,производи и топлотну енергију за потребе даљинско система грејања.
– У ТЕ „Костолац А је произведено укупно 1.891.606.034 kWh на прагу, што је изнад планиране производње електричне енергије. Произведено је и 77.627 МWh топлотне енергије. Добро изведени ремонти допринели су да остваримо план производње електричне енергије. Производња топлотне енергије је стабилна и сви системи функционишу поуздано – истиче Илић.
Резултат добро изведених ремонта на блоковима А1 и А2 је добар и стабилан рад блокова, а Илић каже да је био само један застој од краја ремонта блока А1 због деловања електрозаштите, када је блок био у застоју три сата.
– Ремонт блока А1 урађен је од 1. јула до 4. августа. У питању је стандардни ремонт блока када су замењени дотрајали делови. Ремонти постројења су обављени квалитетно и у року. Набавке делова и пружање услуга уговорени су на време. Ремонт блока А2 је урађен је од 25. јула до 23. августа. То је био стандардни ремонт, са акцентом на појачан обим посла на цевном систему котла, с обзиром на то да је цевни систем котла био први узрок застоја у претходном периоду – објаснио је Илић.
Илић додаје да је у ТЕ „Костолац Б“ произведено укупно 3.339.428.714 kWh на прагу и истиче да су ремонти урађени квалитетно, па је рад блокова Б1 и Б2 добар и стабилан.
– На блоку Б1 имали смо четири застоја на цевном систему котла, један на одшљакивању и један на турбини. На блоку Б2 након ремонта нисмо имали принудне застоје. Очекујемо у будућем периоду стабилнију и већу производњу на овом блоку – истакао је Илић.
Ремонт блока Б1 обављен је од 7. маја до 25. септембра. Урађени су капитални ремонт турбогенераторског постројења и реконструкција котловског постројења у циљу обезбеђења номиналних параметара, са уградњом секундарних мера за редукцију азотних оксида на вредности дозвољене законом. Реконструисана је напојна станица са уградњом новог типа „Voith“ хидродинамичке спојнице. Урађена је замена са реконструкцијом решетке за догоревање и одшљакивача у циљу побољшања капацитета поузданости опреме. Реконструисан је канал хладног димног гаса са уградњом нових вентилатора већег капацитета, у циљу побољшања регулације ложења у котлу. На систему транспорта пепела и шљаке урађена је реконструкција, тако да се сада комплетан транспорт обавља према депонији у Ћириковцу, а на депонији Средње костолачко острво више се транспортује хидромешавина.
– На електропостројењу ремонтовано је девет високонапонских мотора. На осталој опреми урађени су стандарди ремонти или појачани захвати у циљу побољшања рада и поузданости опеме. Укупно је за овај ремонт издвојено око три милијарде динара, од тога је око две милијарде динара уложено на котловском постројењу – истакао је Илић говорећи о капиталном ремонту блока Б1.
Ремонт блока Б2 обављен је од 5. августа до 12. септембра. У питању је стандардни ремонт постројења блока у трајању нешто више од месец дана, са акцентом на санацији слабих места на цевном систему котла.
У Огранку „ТЕ-КО Костолац“ одредили смо око 170 радника који ће бити задужени за руковање постројењима и манипулацију опреме на новом блоку Б3. Половина њих већ има искуства са старих блокова у Костолцу, што је довољан број квалификованих радника за безбедно и поуздано управљање блоком. Приликом ове прерасподеле радне снаге водило се рачуна да се не наруши стабилност производње на осталим блоковима у Костолцу – рекао је Жељко Илић.
Извор: Енергија Костолац
